Наши работы: Панино СНТ Вега
Компания ООО "БурГеоСервис" (+7 499 110 63 61) летом 2017 года выполняло комплекс работ по бурению и обустройству скважины на воду в СНТ "Вега" (рядом с поселком Панино) Раменского района. Колодец пересох, требовалась реконструкция системы водоснабжения.
Участок не большой, плотно застроенный, поэтому работа крупногабаритного бурового станка невозможна. Для бурения применялась малогабаритная техника. Заказчик выбрал двухтрубную обсадную конструкцию из стальных труб диаметром 133 мм с толщиной стенки 4,5 мм и пластиковых труб ПНД диаметром 117 мм.

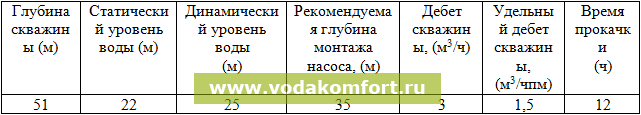

1. Параметры артезианской скважины
Данную скважину бурили три дня с учётом времени для прокачки скважины до визуально прозрачной воды.
2. Геологический разрез

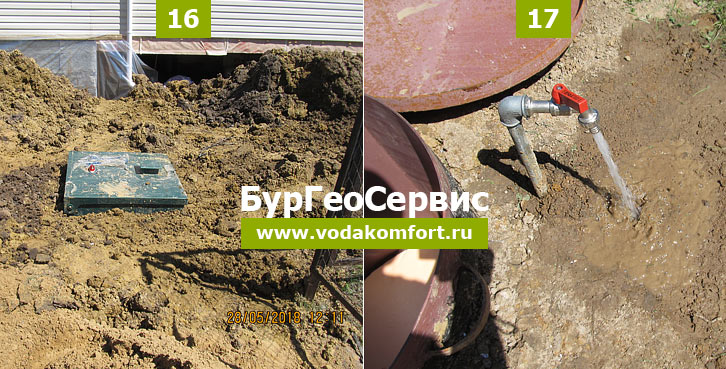

На фотографии 1 мы видим результат работы буровой бригады.

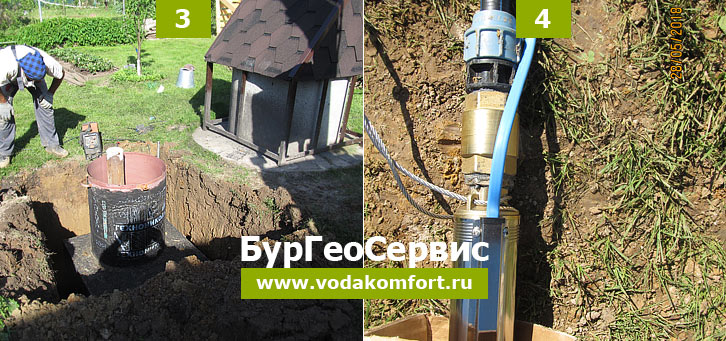

Скважина обустраивалась кессоном. Из-за высокого уровня грунтовых вод использовался экскаватор (фотография 2).

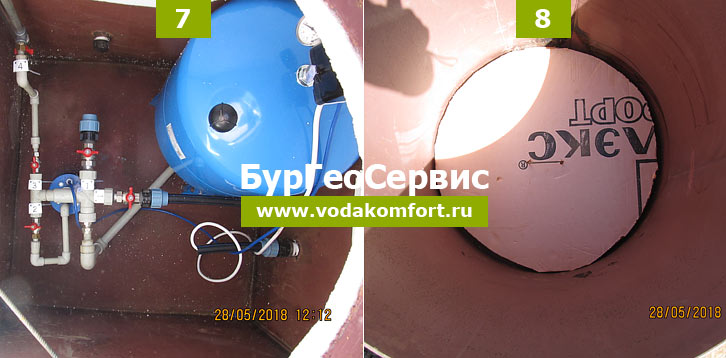

На фотографии 3 показан кессон, смонтированный в котлован. Фотография 4 иллюстрирует подготовку к монтажу насоса.
Перед тем, как насос опустить в скважину на нужную глубину к нему через пластиковый компрессионный переходник и обратный клапан присоединили водоподъёмную трубу.
Конструкцию разложили на участке, противоположный конец водоподъёмной трубы соединили со скважинным оголовком фотографии 5 и 6.

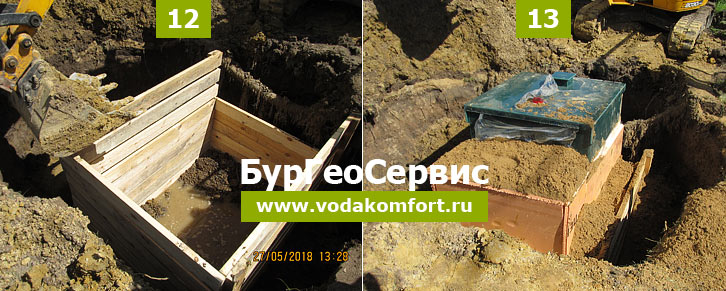

После этого насос опустили в ствол на глубину 35 метров. В кессоне смонтировали водоразборный узел и мембранный бак с автоматикой фотография 7.

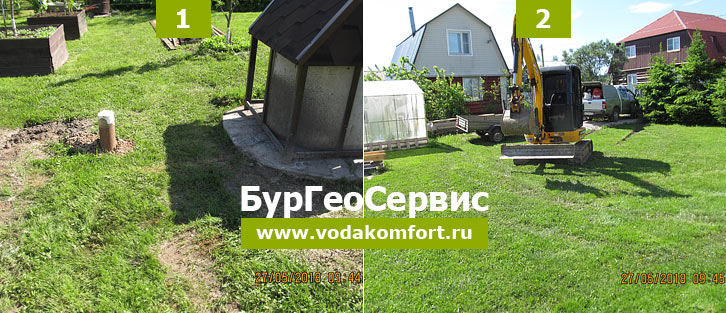

В горловине кессона устанавливается дополнительная утепляющая крышка, в траншее от кессона к дому проложили водопровод и трубу с электрическим кабелем фото 8 и 9.
Монтаж автономной канализации ЛОС Астра-8
На иллюстрации 10 представлено локальное очистное сооружение «Астра-8». ЛОС «Астра» монтируется в подготовленный котлован.
При разработке грунта выяснилось, что грунтовые воды находятся близко к поверхности земли. Для предотвращения обвала стенок котлована применили деревянную опалубку фото 11 и 12.
На фото 13 представлена станция «Астра», установленная в котловане. Из дома к станции подвели канализационную трубу фото 14.
На завершающем этапе камеры станции «Астра» заполнили водой и провели пуско-наладку оборудования фото 15.
После выполнения монтажа объект сдали заказчику фото 16 и17 (открытый кран с водой).
Монтаж длился один день.
