Компания ООО "БурГеоСервис" (телефон +7 (499) 110-63-61) в июле 2016 года бурила скважину на воду в поселке Лесной Пушкинского района Московской области.

Скважина 117 метров

После звонка заказчика на место бурения выехал наш инженер. Оценив условия, он пришел к выводу о целесообразности бурения машиной ЗИЛ-131 с буровой установкой УРБ 2А-2. Бурение продолжалось 4 дня. Глубина скважины в Пушкинском районе составила 117,0 м.

Геологический разрез

До известняка наблюдается последовательное чередование пластов глины и песка. Глубина каждого пласта от 10,0 до 20,0 м. Иногда в песке встречаются камни. Известняк начинается с отметки 102,0 м. Его вскрыли до отметки 117,0 м. Статический уровень воды – 39,0 м, динамический – 40,0 м. Дебит - 3,0 куб.м/час.

Двухтрубная конструкция

Однотрубная конструкция стальной обсадной колонны и открытый ствол. Эксплуатационная обсадная колонна из стальных труб ø133 мм смонтирована от 0 до отметки 102,0 м, далее в известняке в диапазоне 101,0 – 107,0 м организован открытый ствол, через который осуществляется водоприток.

Монтаж насосного оборудования

Заказчику необходим вариант круглогодичного водоснабжения. Поэтому обустройство скважины предполагается с применением кессона. Кессон устанавливается в заранее подготовленный котлован фото 1. Насос Grundfos SQ 3-80 смонтировали на глубину 50,0 метров, фото 2.

Кессон устанавливается в котлован и насос Grundfos SQ 3-80

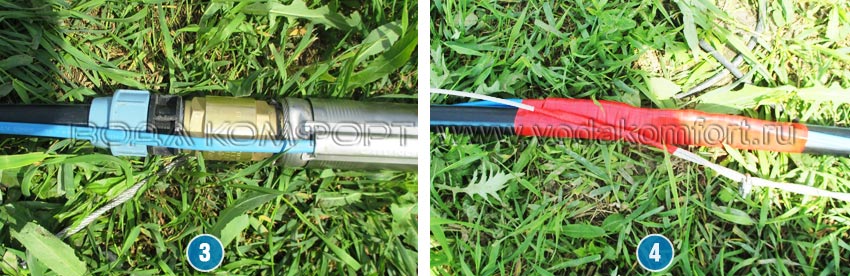

К насосу присоединяются водопроводная труба и стальной страховочный трос длиной по 50 метров каждый фото 3. Электрический кабель от насоса короткий, поэтому его необходимо нарастить с помощью термоусадочной муфты фото 4.

Водопроводная труба, стальной страховочный трос

Другой конец трубы крепится к оголовку фото 5. Вся конструкция монтируется в ствол, который герметизируется оголовком. На нем устанавливается гидравлический коллектор с выходами на основную и две дополнительные магистрали, кран для полива и линию обратного слива воды фото 6.

Труба крепится к оголовку и гидравлический коллектор

Гидробак и блок автоматики устанавливаются в кессоне. К дому от кессона готовится траншея фото 7. По ней в дом прокладываются две трубы: водопроводная и труба для кабеля фото 8.

Гидробак и блок автоматики, прокладка труб

На заключительной стадии проводятся земляные работы по засыпке котлована и траншеи.
