Наши работы: Филино КП Никольские Озера
Компания ООО "БурГеоСервис" (телефон +7 (499) 110-63-61) в июле 2016 года бурила скважину на воду в коттеджном поселке "Никольские Озера" (рядом с деревней Филино).
Скважина 54 метра
Заказчик поставил перед нами задачу пробурить скважину в Подольском районе на его участке, установить водоподъемное оборудование и завести воду в 2-х этажный коттедж. Бригада буровых мастеров приступила к работам 14 июля. Бурение выполняли установкой УРБ 2А-2. 16 июля буровики приступили к последнему этапу - прокачке. Фактическая глубина - 54,0 м.
Гидрогеология
- Суглинок от 0 до 12 м;
- Глина серая от 12 до 18 м;
- Песок от 18 до 21 м;
- Глина черная от 21 до 36 м;
- Известняк водоносный от 36 до 54 м.
Уровни воды были зафиксированы на следующих отметках: статический - 9,0 м, динамический - 10,0 м. Производительность – 3,0 куб. м/час.
Конструкция
После недолгих раздумий заказчик выбрал самую надежную конструкцию - двухтрубную. Внешняя обсадная колонна из стальных труб ø133 мм и внутренняя из пластиковых ø117 мм. Стальную колонну установили от 0 до глубины 36,0 м, пластиковую - от 0 до 56 м. Перфорационная колонна в диапазоне: 46,0 – 54,0 м обеспечивала водоприток.
Монтаж насосного оборудования

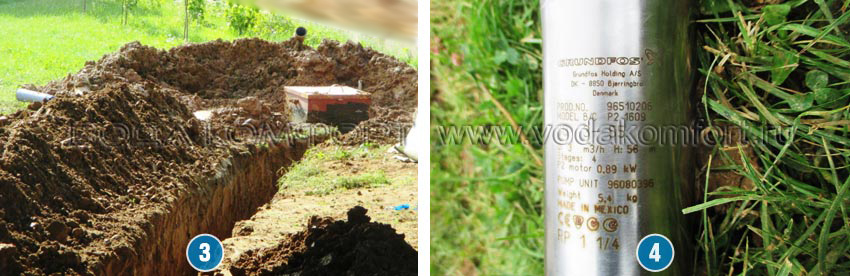

Буровики вывели на поверхность обсадную колонну фотография 1. Вокруг требовалось выкопать котлован под кессон и траншею к дому. Погода была дождливая, грунт сырой фотография 2. Земляные работы продвигались медленно. С ними справились за два дня.

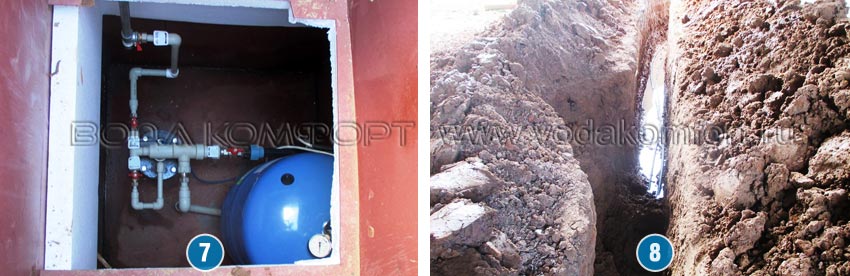

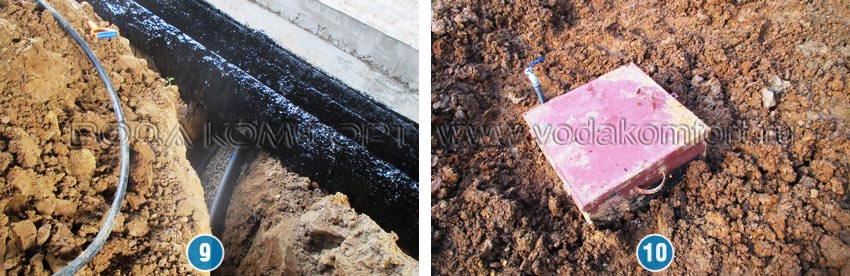

В подготовленный котлован установили кессон фото 3. Из возможных вариантов насосов заказчик предпочел Grundfos SQ 3-55 фото 4, его предстояло установить на глубину 20,0 м.

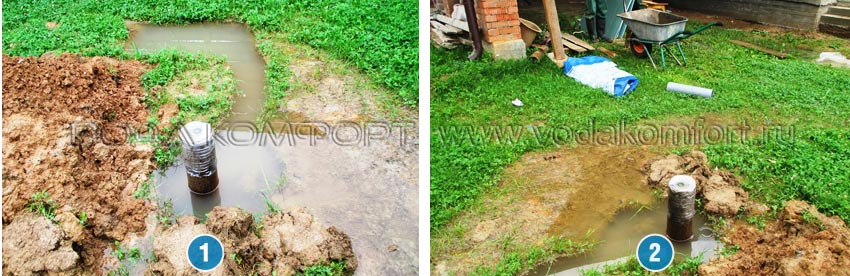

Отрезали по 20,0 м водопроводной трубы и стального страховочного троса фото 5. Трубу и трос присоединили к насосу фотография 6. Эту конструкцию опустили в ствол.
Устье закрыто герметичным оголовком, на котором смонтировали гребенку с выводами: в дом, на полив, на линию обратного слива фото 7.
В кессоне установили гидроаккумулятор и блок автоматики. В траншее проложили водопровод и трубу с кабелем фото 8. Под фундаментом завели коммуникации в дом фото 9.
Далее происходит обратная засыпка грунта в котлован и траншею фото 10, проводятся гидравлические испытания системы водоснабжения.
