Наши работы: Жаворонки СНТ Ивушка
Бурение скважины и ее обустройство на участке в СНТ «Ивушка» вблизи села Жаворонки Одинцовского района Московской области в октябрь 2016 года. Подрядная организация - компания ООО "БурГеоСервис" (телефон +7 (499) 110-63-61).
Скважина 92 метра
Буровые работы на участке проводились с применением установки УРБ 2А-2 в течение 5 дней. Глубина составила 92,0 метра.
Геологический разрез
Первые 3,0 метров бурения – глина красная от 0 до 3 м, глина желтая от 3 до 26 м, глина серая от 26 до 45 м, в диапазоне 45,0 – 70,0 м глина черная, на 70,0 м начинается однородный трещиноватый водоносный известняк. Статический уровень воды – 66,0 м, динамический – 67,0 м. Понижение уровня воды в процессе откачки с производительностью 3000 литров в час за 13,0 часов составило 1,0 метр. Производительность – 3,0 куб. метра в час.
Конструкция скважины
В процессе выполнения работ буровые мастера использовали двухтрубную конструкцию обсадных колонн. Основная эксплуатационная колонна - стальные трубы диаметра 133 мм в диапазоне глубин от 0 до отметки 70,0 м (известняк), дополнительная колонна состоит из пластиковых труб диаметра 117 мм, которые установлены внутри стальных в диапазоне глубин от 0 до отметки 92,0 м. В диапазоне глубин 76,0 – 90,0 м пластиковые трубы оборудованы перфорационными отверстиями.
Монтаж насосного оборудования

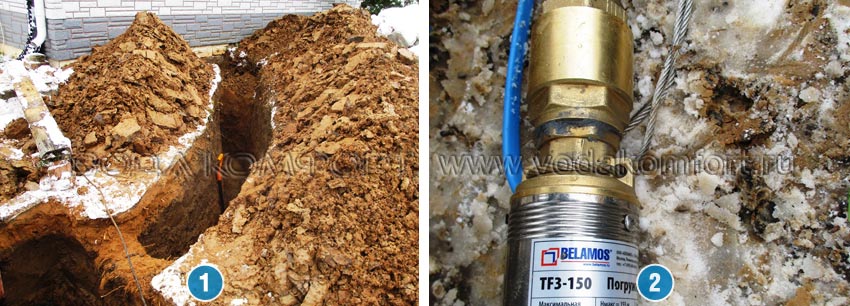

Работы по обустройству скважины состоят из нескольких этапов. На начальном этапе проводятся все земляные работы: котлован под кессон и траншея от кессона к дому, фото 1.
В подготовленный котлован устанавливается кессон. Далее происходит подготовка насоса Belamos TF3-150 к монтажу на глубину 73,0 м, фото 2.

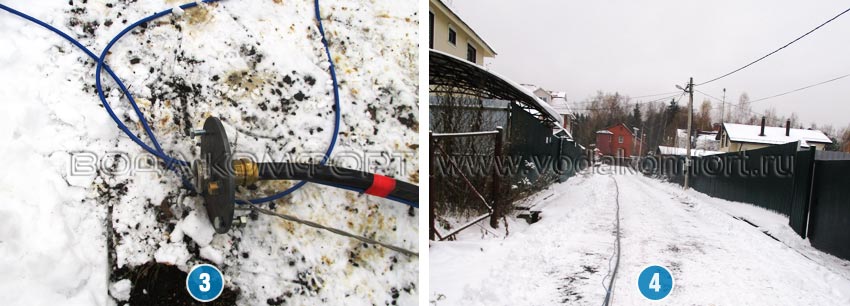

Через компрессионный переходник и обратный клапан насос соединяется с водопроводной трубой. Для надежности к нему крепится стальной страховочный трос. Другой конец водопроводной трубы крепится к оголовку, фото 3. Далее вся конструкция раскатывается для удобства монтажа, фото 4.

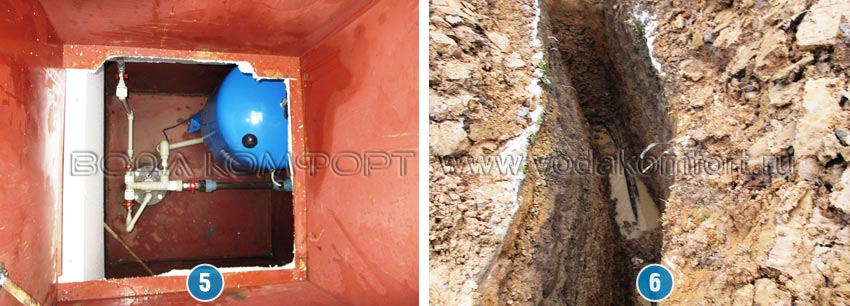

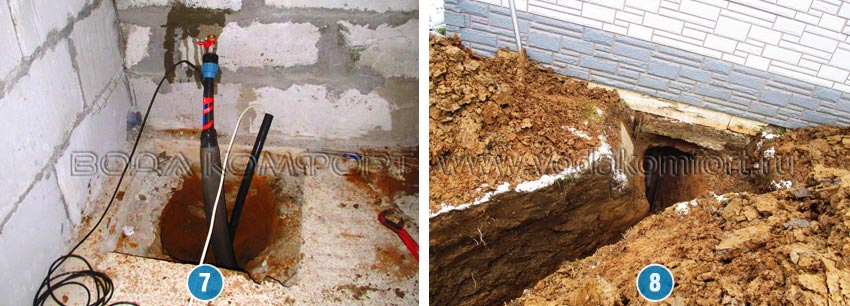

На оголовке монтируется распределительный коллектор с выводами на основную магистраль, линию обратного слива воды и линию полива, фото 5. В кессоне устанавливается гидроаккумулятор и блок автоматики. Из кессона водопровод и труба с кабелем по траншее заводятся в дом, фото 6 - 8.

На завершающем этапе работ проводится обратная засыпка земли в траншею и отсыпка котлована, фото 9.
