Наши работы: Богданиха
В деревне Богданиха Ленинского р-на Московской области компанией ООО "БурГеоСервис" (телефон +7 (499) 110-63-61) были выполнены работы по бурению и обустройству скважины. Сроки - май 2016 года.
Скважина 76 метров
К работам буровики приступили 19 мая 2016 года. При бурении скважины в Ленинском районе использовался станок УРБ 2А2 на базе автомобиля ЗИЛ-131. 21 мая бурение закончили. Глубина составила 76 метров. Статический уровень воды установился на отметке 55 м. Производительность не менее 3000 литров в час.
Геологический разрез
- На отметках от 0 до 6 метров преобладал суглинок.
- С 6 до 10 метров находился песок.
- На отметках от 10 до 15 метров – глина серая.
- Глина черная - от 15 до 25 м.
- На отметке 25 метров появился рыхлый известняк с прослойками глины, который доходил до 52 метров.
- С 52 метров появился крепкий водоносный известняк, который вскрывали до 76 метров.
Конструкция скважины
В конструкции использовалась двухтрубная система. В диапазоне от 0 до 52 м установлена основная колонна из стали диаметром 133 мм. На всю глубину установили пластиковую трубу диаметром 117 мм. Перфорация, которая обеспечивает водоприток в скважину, сделали на последних 8 метрах пластиковой трубы. Стальные и пластиковые трубы собраны в обсадные колонны при помощи резьбовых соединений.
Обустройство скважины

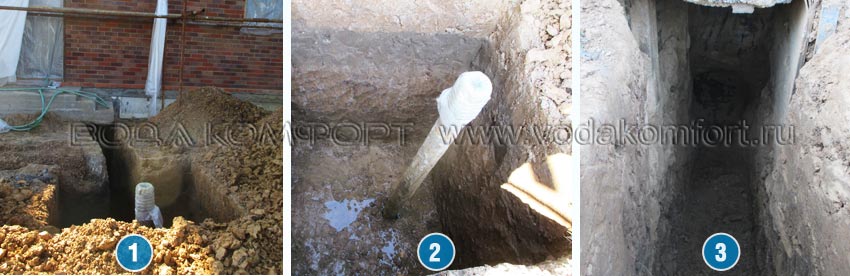

Через несколько дней после отъезда буровой бригады к работам приступили монтажники. Эксплуатировать систему планировалась круглогодично, поэтому при обустройстве использовался кессон. Первым этапом был подготовлен котлован под него и траншея к дому (фото 1, 2 и 3).

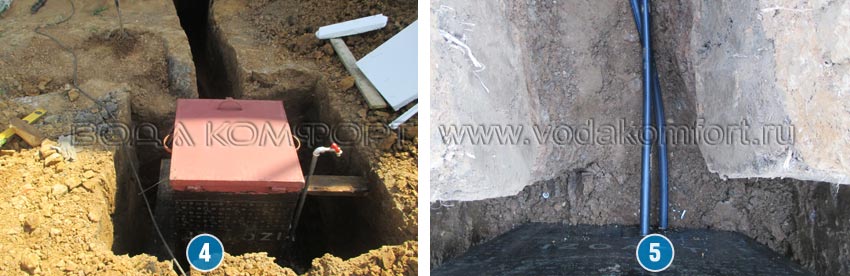

После выполнения земляных работ выполнили монтаж кессона, как показано на фото 4. Из кессона выведена труба для летнего полива.

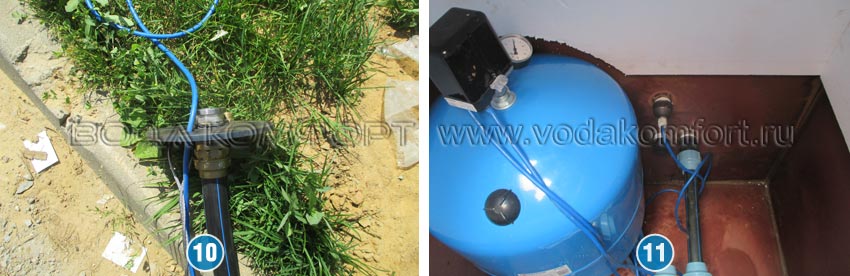

Следующим шагом был сделан подвод коммуникаций от кессона к дому, который изображен на фото 5 и 6.

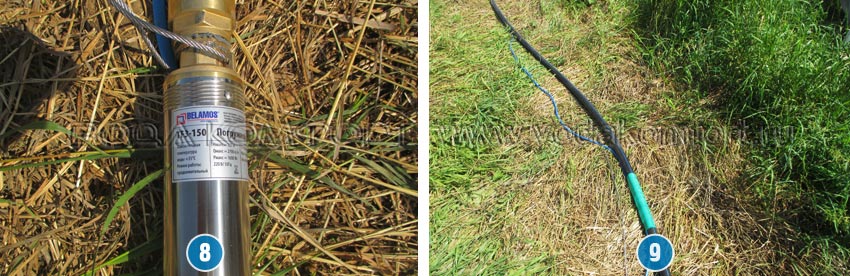

На фото 7 - 10 показана подготовка насоса к монтажу. К насосу присоединены водоподъемная труба, кабель, страховочный трос. Далее вся эта конструкция раскатывается по участку, а с противоположной от насоса стороны устанавливается скважинный оголовок. Длина водоподъемной трубы и страховочного троса соответствует глубине монтажа насоса. По рекомендации буровиков его смонтировали на 66 метрах.

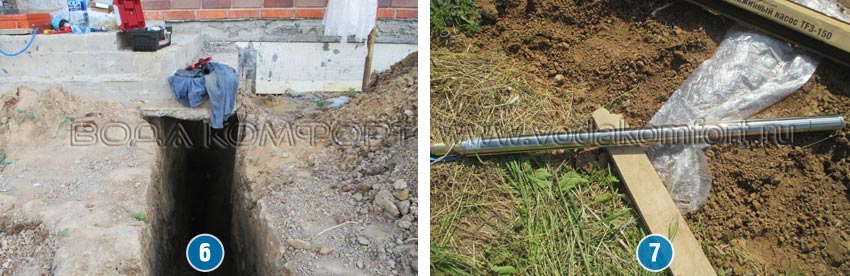

После монтажа насоса в кессоне был установлен гидробак с автоматикой. Произведена их настройка. Изнутри кессон утеплен пенопластом (фото 11 и 12).

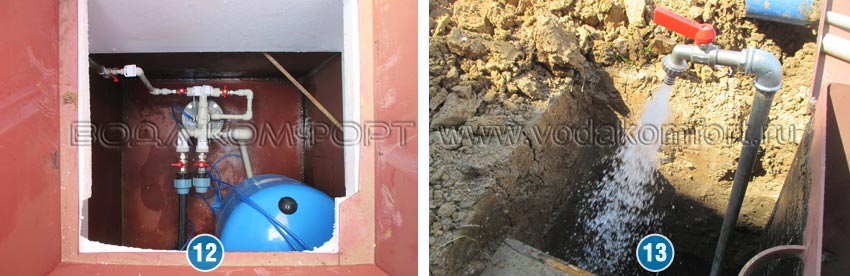

На фото 13 изображен запуск системы через летний поливочный кран. Следующим этапом монтажники выполнили опрессовку смонтированной системы и засыпку траншеи и котлована грунтом.
Обустройство было выполнено в течение одного дня.
