Наши работы: Глухово
В начале сентября 2016 года в деревне Глухово Красногорского района Московской области были выполнены работы по организации индивидуального водоснабжения на загородном участке заказчика. Бурение скважины выполняла компания ООО "БурГеоСервис" (телефон +7 (499) 110-63-61).
Скважина 51 метр
Бурение скважины на воду в деревне Глухово было выполнено за два дня, в период с 4 по 5 сентября. Для бурения использовался станок УРБ 2А2 на платформе трехосного автомобиля ЗИЛ-131.
Общая глубина - 51 м. На отметке 20 м установился статический уровень воды. Рекомендуемая буровиками глубина монтажа насоса – 30 м.
Геологический разрез
- Песок от 0 до 1,5 м.
- Глина коричневая от 1,5 до 4 м.
- Песок крупнозернистый от 4 до 6 м.
- Гравий от 6 до 10 м.
- Валуны с гравием от 10 до 13 м.
- Глина темно-серая от 13 до 28 м.
- Известняк желтый от 28 до 30 м.
- Известняк рыхлый от 30 до 34 м.
- Известняк плотный водоносный от 34 до 51 м.
Конструкция
При бурении применялась двухтрубная конструкция. На отметках от 0 до 34 м установлена стальная колонна диаметром 133 мм. На отметках от 0 до 51 м – колонна из пластиковой трубы диаметром 117 мм. В промежутке от 40 до 51 м в пластиковой колонне сделана перфорация, которая обеспечивает приток воды.
Обустройство скважины
Через несколько дней после завершения бурения к работам приступили монтажники.
Обустройству скважины заказчик разделил на несколько этапов. Первый этап, который был выполнен компанией ООО "БурГеоСервис" - монтаж кессона и водоподъемного оборудования. Следующий этап - подвод коммуникаций к дому был отложен на более поздний период, после того, как будет сделана отделка дома.
Первым делом монтажниками были выполнены земляные работы (котлован под кессон). Далее, смонтировали кессон.

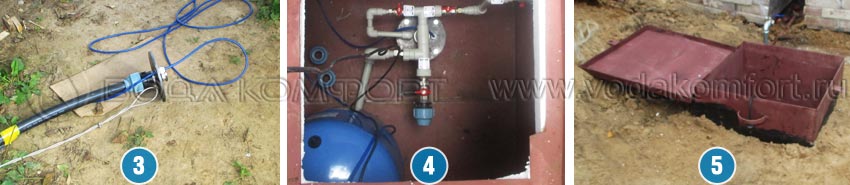

На фото 1 - 3 показана сборка водоподъемной части, которая позже была смонтирована в ствол. На фото можно увидеть скважинный насос, оголовок, присоединение ПНД трубы, кабеля и троса к ним.
Следующее фото 4 демонстрирует смонтированное в кессоне оборудование. На распределительном коллекторе установлены запорные краны, произведена обвязка гидробака. На верхнем патрубке гидробака стоит блок управления насосом, который не попал в объектив.
На фото 5 можно увидеть завершенный этап обустройства. Горловина кессона выступает на 15 см выше уровня земли для того, чтобы исключить попадание дождевых и талых вод в него.
Обустройство заняло один день. В общей сложности, для создания индивидуальной системы водоснабжения понадобилось 3 дня.
