В августе 2018 года компания ООО «БурГеоСервис» (+7 (499) 110 63 61) бурила скважину на воду в деревне Сидоровка Егорьевского района. На фото 1 показана обсадная колонна. Водопровод необходимо завести внутрь фундамента будущей пристройки к бревенчатому дому (фото 2).

скважина с водой в деревне сидоровка для личного использования под ключ

Сухая погода способствовала сохранению ландшафта. Буровая машина Зил 131 УРБ 2А-2 не оставила следов.

Этап 1 – Бурение на воду 53 метра

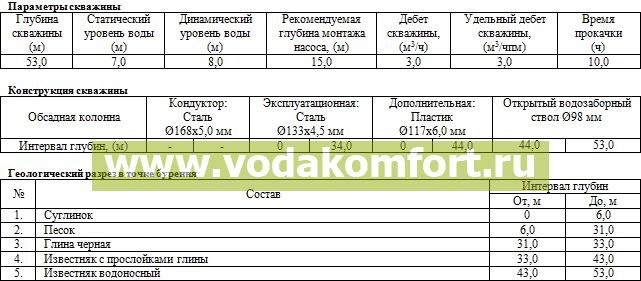

Выписка из паспорта скважины:

какие глубины в скважинах с водой в деревне сидоровка

Известняки напорные, столб воды поднялся на 18 метров над кровлей известняка. Анализ геологического разреза позволяет сделать вывод, что необходима двухтрубная конструкция. Бурение выполнялось в течение трех дней.

Этап 2 – Монтаж кессона и насосного оборудования

прокладка инженерных коммуникаций от водной скважины

Последовательность работ:

  1. Котлован под кессон и траншея к точке ввода водопровода (фото 3). В сухой глине с задачей справились на 4 часа;
  2. Монтаж кессона;
  3. Прокладка водопровода с греющим кабелем и утеплением последнего участка (фото 4,5,6). Кабель проложен в трубе ПНД 32, которая проложена параллельно водопроводной;
  4. Подготовка к монтажу скважинного насоса: соединение водоподъемной трубой с оголовком (фото 7 и 8);
  5. Монтаж насоса. Оголовок герметично закрывает устье скважины.
  6. Монтаж распределительного коллектора: основная магистраль, вывод на летний полив, магистраль слива, трубопровод к гидроаккумулятору (фото 9);
  7. Опрессовка системы;
  8. Пуско-наладка;
  9. Обратная засыпка грунта;
  10. Инструктаж по правилам эксплуатации системы водоснабжения.

процесс устройства частной системы водоснабжения дома

как выглядит скважинный насос для большой глубины

фото смонтированной системы которая питает водой свой дом

Продолжительность монтажа – один день.

Монтажники рассказали заказчику, как лучше смонтировать септик. Очищенную воду из него можно дренажным насосом сбросить в придорожную канаву. Монтаж септика запланировали на 2019 год.

Заказчику даны рекомендации сделать анализ воды в независимой лаборатории.
