Наши работы: Полтево СНТ Малиновка-2
В конце марта 2018 года компания ООО «БурГеоСервис» (+7 (499) 110 63 61) бурила скважину на воду в СНТ «Малиновка-2» Балашихинского района (окрестности п. Полтево).
Бурение выполнялось стандартной буровой установкой Зил 131 УРБ 2А-2 в течение двух дней.
Этап 1 – Бурение на воду 43 метра

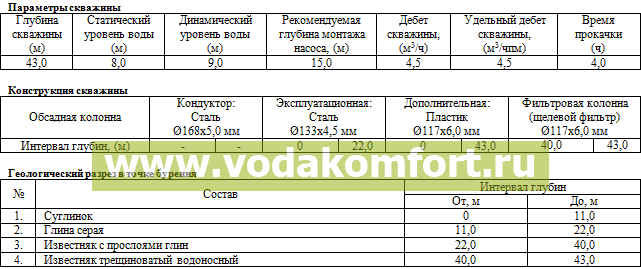

Выписка из паспорта скважины:
Резкое потепление спровоцировало интенсивное таяние снега. Окрестности Полтево характеризуются высоким уровнем грунтовых вод. Весенняя погода усугубляет ситуацию. На фотографии 1 показано устье скважины после бурения. Отсутствие колеи от колес техники свидетельствует о том, что на момент выполнения работ грунт был промерзшим.
Этап 2 - монтаж кессона и скважинного насоса
Для разработки грунта под котлован и траншею привлекли мини-экскаватор.
На фотографии 2 представлен кессон, который привезла монтажная бригада. Фотография 3 иллюстрирует завершающий этап монтажа кессона – обратную засыпку грунта.
Котлован заполнен водой. Обсадная колонна через гильзу герметично приварена к днищу (фотография 4), о чем свидетельствует отсутствие влаги. Обсадная колонна обрезана на уровне 1,6 метра от поверхности земли.
По траншее коммуникации заводятся в дом, который возведен на свайном фундаменте (фотографии 5 и 6). Водопроводная труба утеплена, между ней и утеплителем проложен греющий кабель для предотвращения промерзания вертикального участка.
На фото 7 и 8 демонстрируется первый этап монтажа скважинного насоса Беламос TF 3-80 на глубину 15 м: соединение водоподъемной трубы с насосом через обратный клапан с одной стороны, и с оголовком – с другой. Электрический кабель крепится с интервалами 2 – 3 метра к трубе, страховочный трос свободен и прослаблен.
На фото 9 показано устье скважины после монтажа насоса, оно герметично закрыто оголовком. От распределительной гребенки расходятся 4 магистрали: в дом, на поливочный кран, на слив и на гидроаккумулятор объемом 100 литров.
В горловине кессона установлена теплая крышка (иллюстрация 10).
Иллюстрация 11 демонстрирует пуско-наладку, а 12 – систему водоснабжения после окончания работ.
Выводы: с бурением успели уложиться до весенней распутицы, а с обустройством – запоздали на несколько дней. Заказчикам на несколько дней раньше нужно было позаботиться о водоснабжении дачи.
