Задача: Водоснабжение загородного дома и монтаж локальной очистной установки АСТРА- 5 миди с организацией сброса очищенной воды в придорожную канаву. Работы выполняла наша компания ООО "БурГеоСервис" (телефон +7 (499) 110-63-61).

В Раменском районе в деревне Михеево работы проводились:

  • по бурению скважины с 13.02 по 17.02.2016 года.
  • по монтажу оборудования проводились с 22.02 по 24.02.2016 года.

Скважина на воду в деревне Михеево

Бурение производилось в Раменском районе буровой установкой УРБ 2А-2 на базе ЗИЛ-131.

В ходе производства буровых работ были пройдены пласты указанные ниже в таблице 1.

Таблица 1. Геологический разрез скважины

Состав Глубина
От, м До, м
Суглинок 0 3
Глина коричневая 3 7
Глина чёрная 7 9
Глина серая 9 13
Известняк с прослойками красной глины 13 30
Известняк трещиноватый водоносный 30 44

Из данных таблицы видим, что глубина скважины составила 44 метра. Статический уровень в скважине установился на отметке 3 метра. При прокачке скважины насосом производительностью 3000 литров в час понижение уровня составило 4 метра - динамический уровень был на отметке 7 метров. Полное осветление воды наступило спустя 10 часов прокачки.

Конструкция скважины:

  1. От 0 до 13 метров установлены стальные трубы диаметром 133 мм. толщиной 4,5 мм., соединенные в обсадную колонну при помощи резьбы.
  2. От 11 до 30 метров установлены пластиковые трубы диаметром 117 мм. И толщиной стенки 6 мм., соединенную обсадную колонну при помощи резьбы.
  3. От 30 до 44 метров открытый водозаборный ствол диаметром 93 мм.

В итоге мы получили выступающий над поверхностью земли ствол скважины - фото 1.

Ствол скважины в деревне Михеево Раменского района

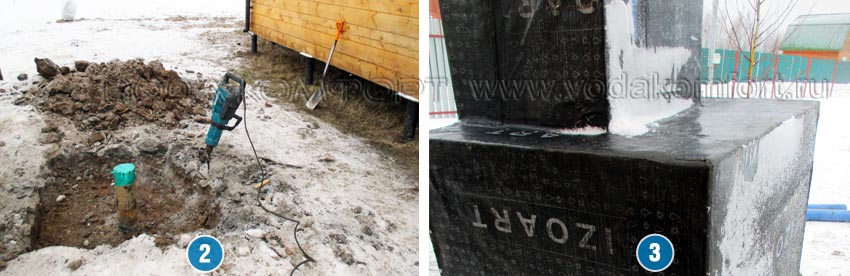

Производим разметку и приступаем к производству земляных работ фото 2, под кессон фото 3.

Разметка и производство земляных работ

Подготавливаем необходимые материалы для проведения работ по обвязке устья скважины - смотрите на фото 4. На фото 5 показан распределительный узел.

Распределительный узел

Тем временем котлован под кессон готов и бригада приступает к монтажу кессона фото 6 и 7.

Котлован под кессон и монтаж кессона

Монтаж кессона в котлован завершен фото 8.

Монтаж кессона в котлован

Траншея для водопроводной трубы и электрического кабеля готова. Бригада производит монтаж и ввод трубы в дом фото 9 и 10.

Траншея для водопроводной трубы и электрического кабеля готова. Бригада производит монтаж и ввод трубы в дом

Согласно методики подбора водоподъемного оборудования, исходя из условий статического и динамического уровней воды в скважине, принято решение, установить скважинный насос BELAMOS TF3 – 60 фото 11, на глубину 14 метров.

Скважинный насос BELAMOS TF3

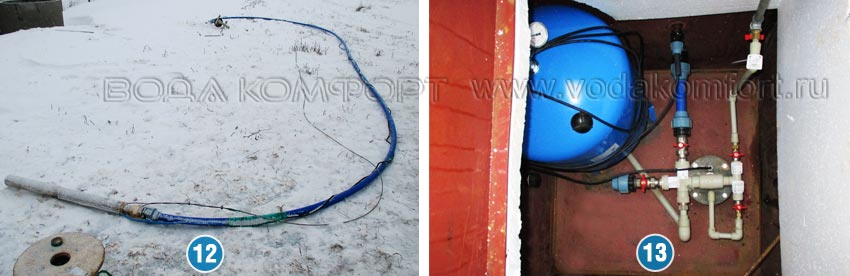

К насосу через обратный клапан, и соединительный компрессионный фитинг подключается труба, длина трубы соответствует глубине монтажа насоса фото 12. Все готово к монтажу насоса в ствол скважины.

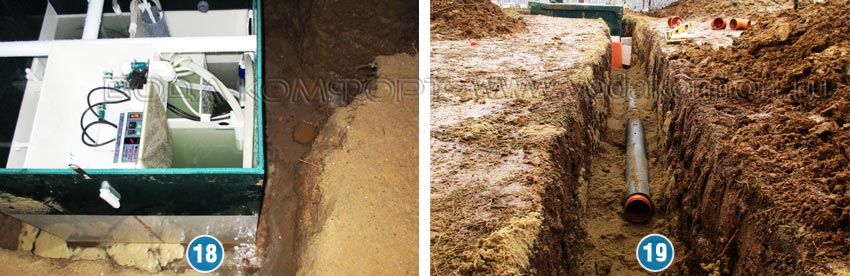

Монтаж водоподъемного оборудования завершен фото 13.

К насосу подключается труба

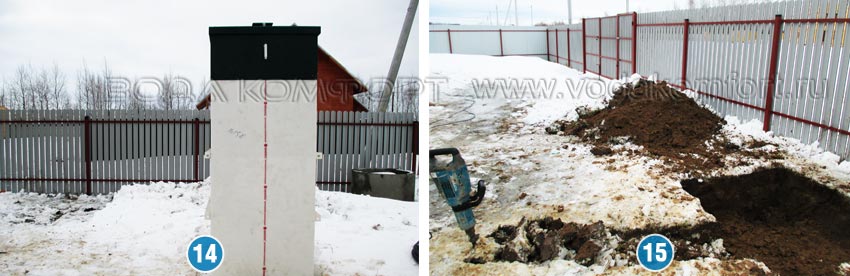

Все работы по бурению скважины и обустройству закончены и только после этого можно приступать к монтажу станции глубокой биологической очистки, потому что для монтажа станции необходима вода. На фото 14 мы видим станцию ЮНИЛОС серии АСТРА-5 миди. Габаритные размеры: высота - 2 метра, ширина-1 метр и длина-1 метр.

Готовим котлован под станцию и траншею для канализационной трубы фото 15.

Станцию ЮНИЛОС серии АСТРА-5 миди, котлован под станцию и траншею для канализационной трубы

Тем временем подвозим песок фото 16. Песок необходим для устройства подушки под станцию и обратную засыпку.

Монтаж станции в котлован произведен, а также врезан патрубок для соединения канализационной трубы с установкой АСТРА фото 17.

Доставка песка, монтаж станции в котлован выполнен

На фото 18 производится обратная засыпка песком с проливом водой.

Прокладка труб производится на песчаную подушку с соблюдением уклона 2 см на 1 метр и с последующей засыпкой на 15-20 см фото 19.

Обратная засыпка песком с проливом водой, прокладка труб

Производим ввод канализационной трубы в дом фото 20.

На фото 21 показан вывод напорного трубопровода из станции в канаву. Очищенная вода порционно будет сбрасываться при помощи насоса в придорожную канаву. Процесс будет происходить в автоматическом режиме.

Ввод канализационной трубы в дом, вывод напорного трубопровода из станции в канаву

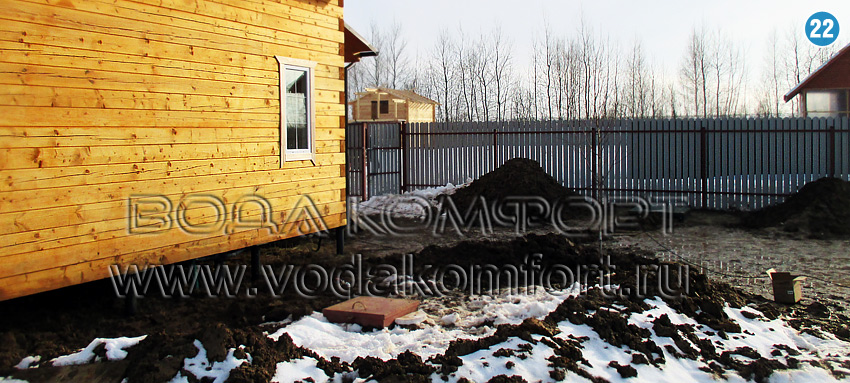

Все работы на участке завершены, результат можно посмотреть на фотографии 22.

Выполненные работы на участке - бурение, водоснабжения и канализация
