Бурение скважины на воду и ее обустройство с последующим заведением воды в дом на участке в ДНП «Рузаево» Рузского района Московской области выполнялось в июне 2016 года. Подрядная организация - компания ООО "БурГеоСервис" (телефон +7 (499) 110-63-61).

Скважина 63 метра

Задача перед нами была поставлена конкретная: пробурить скважину на воду в Рузском районе (деревня Рузаево), установить кессон, смонтировать водоподъемное оборудование и завести водопровод в дом. Бурили установкой УРБ 2А-2. Место для ее работы достаточно. Бригада работала 5 дней. Фактическая глубина 63,0 м.

Геология

Геологический разрез: чередование пластов серой глины и песка. На известняк попали на глубине 44,0 м. Его вскрыли до отметки 63 м. Замеры уровней воды дали следующие результаты: статистический - 28,0 м, динамический - 29,0 м. Дебит – 4,0 куб. м/час.

Конструкция скважины

Первые 44,0 м до известняка обсадили стальными трубами ø133 мм. Внутри стальных труб установили пластиковые трубы ø117 мм на всю глубину. Такая конструкция обсадных колонн отличается повышенной надежностью. Соединения труб в колонны резьбовые. В пластиковой обсадной колонне в двух местах оборудовали перфорационные отверстия: в диапазоне 44,0 - 47,0 м, а также в диапазоне 56,0 – 60,0 м. Данное обстоятельство позволило существенно повысить приток воды и увеличить ее производительность.

Обустройство

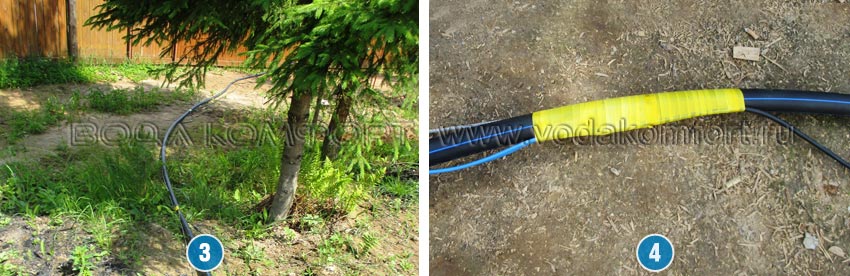

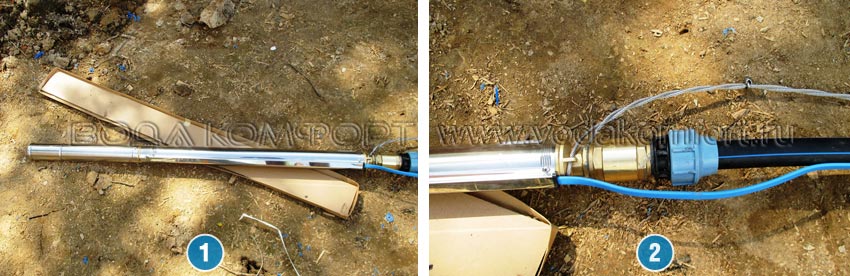

Земляные работы заказчик выполнял своими силами: котлован под кессон и траншея к дому. Сначала бригада монтажников установила кессон в подготовленный заранее котлован. На следующем этапе необходимо подготовить насос к монтажу на глубину 40,0 м. К насосу Belamos TF3-110 (фото 1) прикрепили 40,0 метров водопроводной трубы и стального страховочного троса (фото 2 и 3).

Насос Belamos TF3-110 и водопроводная труба

С помощью термомуфты нарастили необходимое количество электрического кабеля фото 4.

Наращивание электрического кабеля

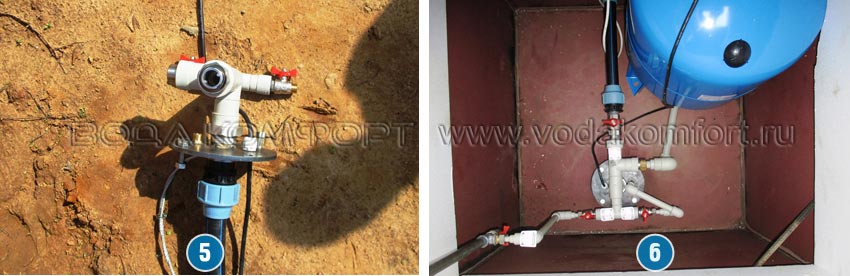

Противоположный конец водопроводной трубы соединяется с оголовком фото 5. После этого полученная конструкция монтируется в скважину, ее устье закрывается герметичным оголовком фото 6. На оголовке устанавливается гребенка.

Водопроводная труба соединена оголовком

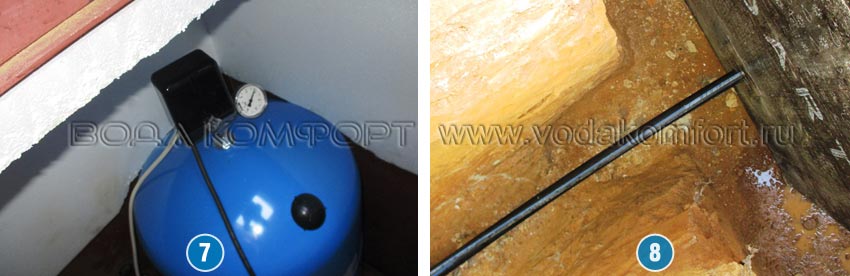

Гидроаккумулятор и блок автоматики монтируются в кессоне фото 7. Водопровод и труба с кабелем выводятся из кессона и прокладываются в траншее фото 8 и 9.

Гидроаккумулятор и блок автоматики в кессоне

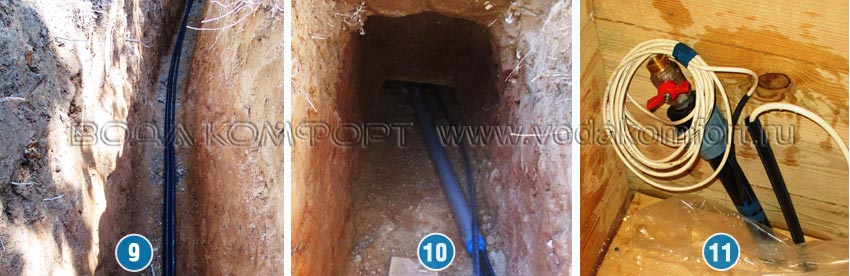

Под фундаментом трубы заводят в дом фото 10 и 11.

Траншея и труба заводится в дом

Часть водопроводной трубы, подверженной промерзанию, оборудуется греющим кабелем.
