Наши работы: Городищи

Акция - бурение на воду от 1700 рублей

Компания ООО "БурГеоСервис" (телефон +7 (499) 110-63-61) в мае 2016 года бурила скважину на воду в п. Городищи Орехово-Зуевского района.

Скважина 55 метров

Задача перед нашей компанией была сформулирована заказчиком вполне конкретно: организовать систему водоснабжения загородного дома на участке в пос. Городищи. Источник водоснабжения - скважина. Бурение выполнялось установкой УРБ 2А-2 на базе ЗИЛ-131. Согласно кадастровым данным разброс глубин в пос. Городищи 50,0 - 70,0 м. Бурение скважины в Орехово-Зуевском районе завершили за 4 дня. Фактическая глубина - 55,0 м.

Геологический разрез

  1. Песок от 0 до 8 м;
  2. Суглинок с щебнем от 8 до 16 м;
  3. Песчаник от 16 до 30 м;
  4. Известняк водоносный от 30 до 55 м.

Буровики зафиксировали следующие уровни воды: статический уровень – 5,0 м, динамический - 8,0 м. Расчетная производительность - 5000 литров в час.

Конструкция скважины

Основная эксплуатационная колонна – стальные обсадные трубы ø133 мм, которые установлены от 0 до 30,0 м.

Дополнительная колонна располагается внутри основной колонны и состоит из пластиковых обсадных труб ø117 мм, которые монтируются на всю глубину от ее начала до конца. В диапазоне 51,0 – 55,0 м оборудован щелевой фильтр.

Обустройство скважины

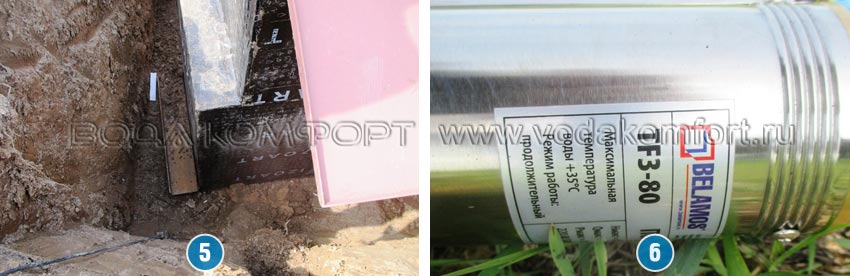

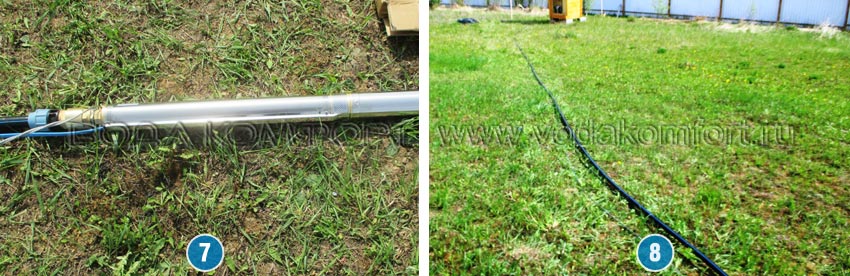

Буровая техника не повредила участок фотографии 1 и 2.

Часть обсадной трубы

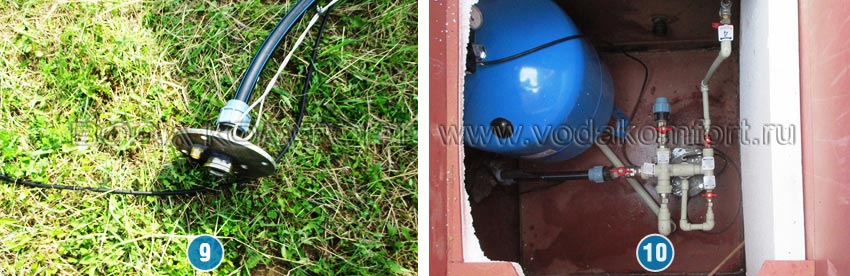

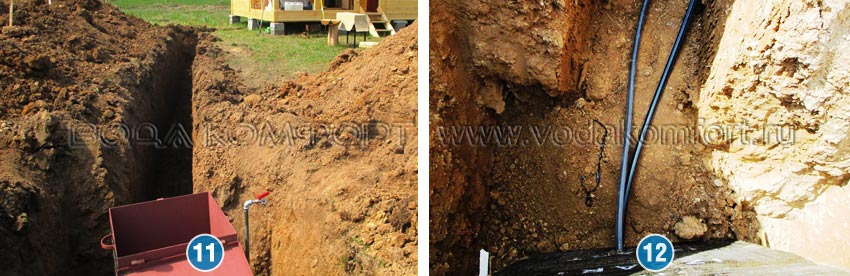

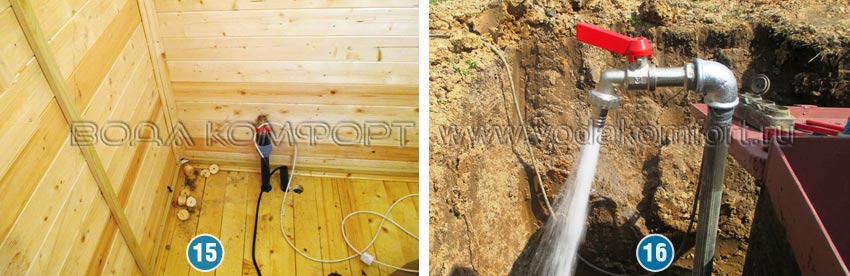

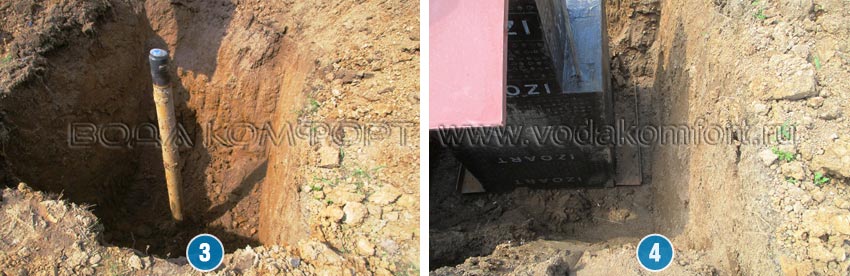

Обустройство выполнялось с кессоном, для которого вырыли котлован фото 3, 4 и 5. Кессон усилили дополнительными грунтозацепами. Насос фото 6 предписывалось смонтировать на глубину 20,0 метров.

Котлован и кессон

Котлован и насос

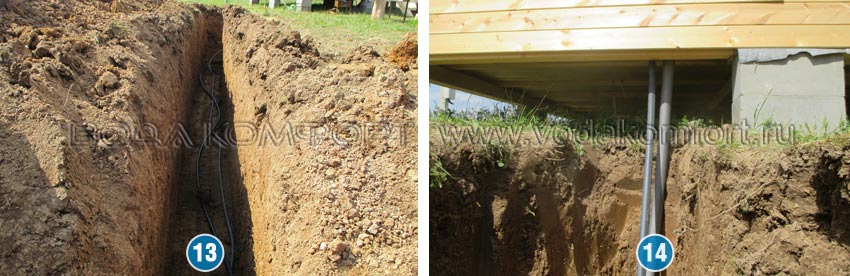

Для его монтажа собирается конструкция: насос – водопроводная труба – оголовок фото 7 - 9.

Насос для скважины и водопроводная труба

После монтажа насоса на оголовке устанавливается гидравлический распределительный коллектор с выводами фотография 10.

Оголовок и кессон с оборудованием

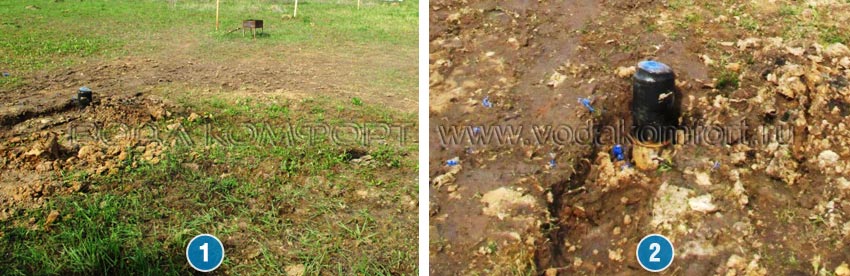

В кессоне установили гидробак и автоматику. Для прокладки водопровода к дому необходимо подготовить траншею от кессона фото 11 - 13.

Трубы проложенные в траншеи

Водопровод и электрические коммуникации завели в дом в одной траншее фотографии 14, 15. Вертикальный участок водопровода при входе в строение утеплили греющим кабелем и теплоизоляцией снаружи.

Траншея и трубы

Завершающий этап - пуско-наладка фото 16.

Пуско-наладочные работы
