Компания ООО "БурГеоСервис" (+7 (499) 110-63-61) в августе 2017 года бурила скважину в поселке Власиха Одинцовского района.

Скважина 101 метр

Выехали на место, согласовали с заказчиком место для бурения. Условия на участке позволяли работать крупногабаритной машиной.

Бурение скважины на воду в Одинцовском районе выполнялось станком УРБ 2А-2.

По имеющимся данным ожидаемая глубина от 90,0 до 110,0 м. Буровые работы продолжались 5 дней. Фактическая глубина - 101,0 метр.

Геологический разрез

Первые 30,0 м – суглинок, за ним 5,0 метров песка, в диапазоне 35,0 – 80,0 м черная глина. Далее начинается водоносный известняк. Известняк напорный, по составу крепкий, однородный. Статический и динамический уровни воды - 36,0 и 38,0 м соответственно. Полное осветление воды при прокачке наступило через 6 часов. Производительность – 4000 литров в час.

Конструкция скважины

Двухтрубная конструкция обсадных колонн: сталь и пластик. Основная внешняя эксплуатационная колонна - стальные обсадные трубы ø133 мм установлены от ее начала до известняка, т.е. до отметки 80,0 м. Дополнительная колонна из пластиковых обсадных труб ø117 мм монтируется внутри основной колоны на всю глубину . Водозаборной частью служат последние 8,0 метров пластиковой трубы, которые оборудованы перфорационными отверстиями.

Монтаж насосного оборудования

Второй этап создания автономной системы водоснабжения дома – это обустройство скважины.

Монтаж кессона в подготовленный котлован.

Монтаж насоса в скважину. Заказчик выбрал насос Grundfos SQ 3-95. Глубина монтажа определяется параметрами источника и составляет 50,0 м. Собрали конструкцию, состоящую из насоса, водопроводной трубы и оголовка (фото 1, 2, 3), которую опустили в ствол.

Конструкция: насос, водопроводная труба и оголовок

Оголовок герметично закрывает устье . На нем монтируется распределительная гребенка с необходимыми выводами фото 4. Выводы № 1 – на основную и дополнительную магистрали. Вывод № 2 – линия обратного слива воды из системы. Вывод № 3 – кран для полива.

На оголовке монтируется распределительная гребенка

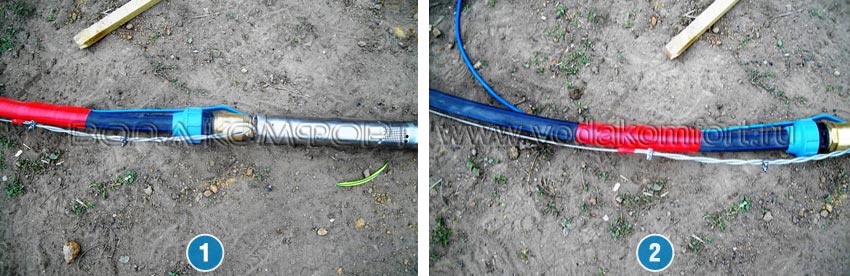

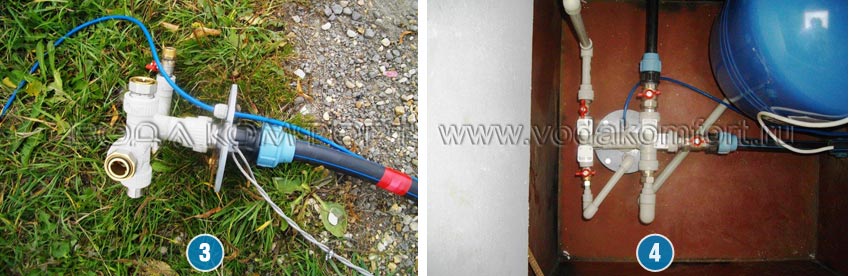

Монтаж гидроаккумулятора и блока автоматики. Их, как правило, устанавливают в кессоне фото 5. Подготовка траншеи от кессона к дому и прокладка в ней основной водопроводной магистрали и трубы с кабелем показаны на фото 6.

Монтаж гидроаккумулятора и блока автоматики и подготовка траншеи от кессона к дому

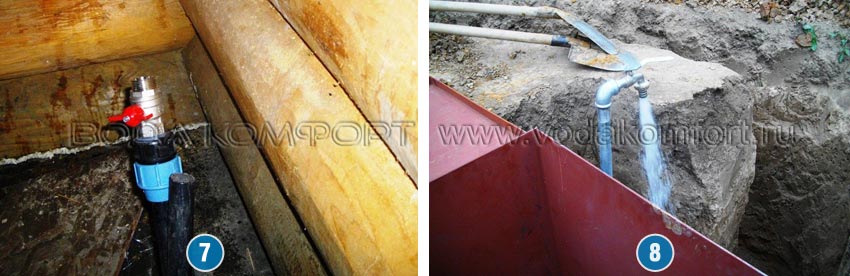

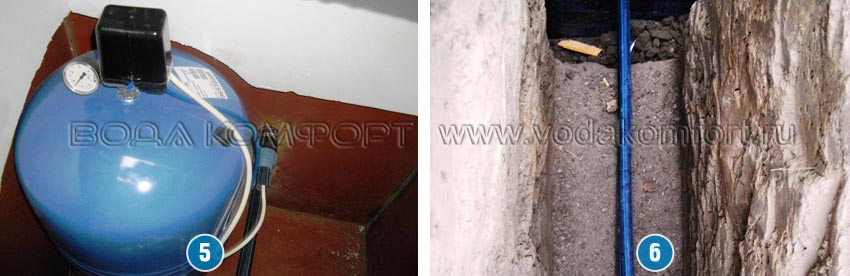

Обе трубы заводятся в дом фото 7. Последний этап - пуско-наладка фото 8.

Пуско-наладочные работы
